Курсовое проектирование по рациональной организации производства в строительной отрасли может быть предложено обучающимся в качестве материала для самостоятельной работы с целью закрепления теоретических знаний и приобретения навыков, необходимых для дипломного проектирования и последующей практической деятельности.
Задачей данного курсового проекта является разработка основных разделов проекта организации строительства (ПОС) градостроительного комплекса жилого микрорайона.
Исходными данными для разработки ПОС служат:
генеральный план градостроительного комплекса, характеристики района строительства и объектов, входящих в состав градостроительного комплекса.
Задание на курсовое проектирование выдается преподавателем каждому студенту в соответствии с номером его варианта (приложение А), который определяют путем суммирования последних двух цифр номера зачетной книжки студента. Характеристика объектов строительства и архитектурно-планировочные схемы их размещения в проектируемом комплексе приведены соответственно в приложениях Б и В.
Курсовой проект должен содержать следующие основные части:
Введение.
1. Краткая характеристика градостроительного комплекса и условий его возведения.
2. Титульный список строительства.
3. Структура комплексного потока возведения градостроительного комплекса.
4. Сводный календарный план строительства с графиками распределения стоимости строительно-монтажных работ, рабочей силы и освоения капитальных вложений.
5. Построение циклограммы комплексного потока и определение параметров запроектированных строительных потоков.
6. Комплексный укрупненный сетевой график.
7. Общеплощадочный строительный генеральный план.
8. Технико-экономическая оценка проекта организации строительства.
1. Краткая характеристика градостроительного комплекса и условий его возведения
В этом разделе должны быть приведены исходные данные для разработки курсового проекта в соответствии с вариантом задания. Должна быть дана краткая характеристика объектов комплекса и нормативная продолжительность их строительства. Кроме того, здесь приводятся основные решения по организации водоснабжения, теплоснабжения, канализации и электроснабжения возводимого градостроительного комплекса, условия обеспечения строительства материально-техническими и трудовыми ресурсами, сведения о работах, выполняемых в подготовительный период.
2. Титульный список строительства
Титульный список строительства зданий и сооружений градостроительного комплекса составляется на основе данных генерального плана возводимого жилого микрорайона. При выполнении настоящего курсового проекта оформление титульного списка строительства ведется в соответствии со строительным генеральным планом проектируемого градостроительного комплекса. Стройгенплан разрабатывается каждым обучающимся индивидуально в соответствии с вариантом своего задания, содержащим архитектурно-планировочную схему проектируемого градостроительного комплекса (приложение В).

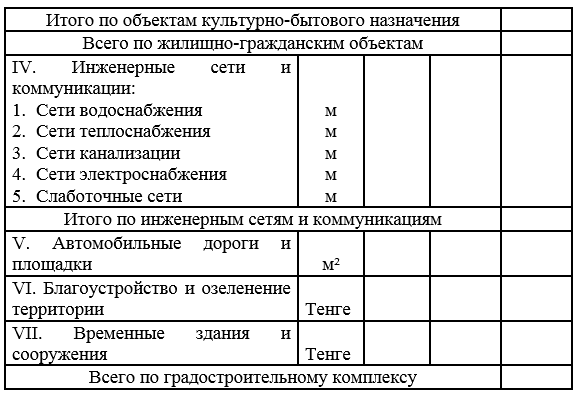

Форма титульного списка строительства градостроительного комплекса жилого микрорайона приведена в виде таблицы 2.1.
Стоимость единицы измерения строительной продукции обычно принимают по данным проектных и строительных организаций либо по укрупненным показателям. Укрупненные показатели распределения сметной стоимости объектов градостроительных комплексов по видам работ приведены в приложении Е. В приложении Ж даны укрупненные показатели стоимости наружных сетей и коммуникаций.
При использовании данных приложений Е и Ж для определения сметной стоимости зданий и сооружений градостроительных комплексов в различных вариантах заданий необходимо применять поправочный коэффициент К1 (приложение А), учитывающий климатический пояс и территориальный район строительства.
Затраты на подготовительный период (без коммуникаций) могут быть приняты в пределах 1,8 - 3,0 % от итога глав II и III титульного списка строительства градостроительного комплекса (таблица 2.1).
Благоустройство территории проектируемого градостроительного комплекса включает озеленение, устройство тротуаров, эстетическое оформление и др. Затраты на благоустройство рекомендуется принять в размере трех процентов от итога глав II и III титульного списка строительства (таблица 2.1).
Расходы на строительство временных зданий и сооружений следует определять по действующим СНиП либо принять в размере 2,5 – 3 % от итога глав I - IV титульного списка строительства градостроительного комплекса (таблица 2.1).
При разработке титульного списка строительства проектируемого градостроительного комплекса в пояснительной записке следует привести обоснования и расчеты принятых объемов и стоимостей.
3.Структура комплексного потока возведения градостроительного комплекса
Комплексность является важнейшей качественной характеристикой жилищно-гражданского строительства, имеющей социально-экономическое значение.
Проектирование комплексного потока ведется в определенной последовательности:
- разрабатывается структура комплексного потока;
- устанавливаются виды и объемы работ, выполняемых в подготовительный период;
- определяются объемы работ и затраты труда по объектным и специализированным потокам;
- производится расчет основных параметров комплексного потока.
Непосредственному началу возведения градостроительного комплекса предшествует организационно-техническая подготовка, сроки осуществления которой не учитываются в продолжительности строительства данного комплекса.
Строительство жилого комплекса планируют в 2 периода: подготовительный и основной. В подготовительном периоде выполняют внеплощадочные и внутриплощадочные работы (освоение площадки, инженерную подготовку, возведение временных сооружений и др.). Основной период также делят на два этапа: сооружение нулевого цикла (подземной части зданий), коммуникаций, дорог; строительство надземной части зданий с благоустройством территории комплекса.
Подготовительный период, следующий за организационными мероприятиями, включает работы, которые необходимо выполнить, чтобы подготовить площадку к возведению градостроительного комплекса.
В состав внутриплощадочных работ подготовительного периода входят только работы, связанные с освоением строительной площадки и обеспечивающие нормальное начало и развитие основного периода строительства, в том числе:
- создание опорной геодезической сети;
- освоение строительной площадки – расчистка территории, снос ненужных строений и т.д.;
- инженерная подготовка площадки – планировка территории с устройством организованного стока поверхностных вод, устройство постоянных или временных автодорог, перенос существующих или устройство новых сетей коммуникаций для снабжения строительства водой, электроэнергией, паром и т.д.;
- устройство временных сооружений, а также отдельных основных объектов пригодных для обеспечения нужд строительства;
- устройство слаботочных линий связи (телефонной, радио и др.), необходимых для управления строительством.
При планировании работ подготовительного периода следует стремиться к минимизации затрат на возведение временных зданий и сооружений. Это способствует экономии финансовых, материальных и других видов ресурсов, необходимых для возведения градостроительного комплекса в целом.
Инженерную подготовку и инженерное оборудование территории строительства следует вести с опережением относительно объектов жилищного и культурно-бытового назначения. Наиболее эффективно полное опережение, когда все работы по инженерным сетям и сооружениям завершены к началу строительства жилищно-гражданских объектов градостроительного комплекса.
При разработке данного курсового проекта величина затрат на подготовительный период может быть принята в соответствии с рекомендациями главы 2 настоящих методических указаний. Кроме того, условимся, что работы подготовительного периода включают в себя все земляные работы, выполняемые на площадке градостроительного комплекса.
