1. Планирование работ на основе теории поточного строительного производства
Поточным методом строительства называется метод, при котором бригады (звенья) рабочих постоянного состава, оснащенные соответствующим набором инструмента и строительных машин, выполняют одни и те же разнотипные работы, максимально совмещенные во времени на различных фронтах работ (захватках, участках).
Работы на каждой захватке выполняются последовательно, а на разных захватках – параллельно.
Для создания строительного потока необходимо:
- расчленить сложный производственный процесс по строительству объекта (или объектов) на составляющие процессы;
- распределить трудовые операции между исполнителями и закрепить за ними соответствующие процессы;
- разделить весь фронт работ на частные фронты (захватки или участки) и установить для них продолжительность выполнения каждого процесса;
- назначить очередность выполнения работ на частных фронтах таким образом, чтобы максимально совместить разнотипные работы во времени и пространстве, т.е. осуществить их технологическую увязку.
По характеру ритмичности различают ритмичные, разноритмичные и неритмичные потоки.
Ритмичный поток – это поток, в котором все составляющие его потоки имеют единый ритм, т.е. продолжительность выполнения работ каждой отдельной бригадой на частных фронтах одинакова.
Разноритмичный поток – это поток, в котором составляющие его потоки имеют одинаковые ритмы однотипных и различные ритмы разнотипных работ.
Неритмичный поток – это поток, в котором продолжительность выполнения каждой бригадой работ на частных фронтах неодинакова.
Организация работ поточным методом позволяет обеспечить ритмичную работу производственных бригад при максимальном совмещении выполнения различных процессов на возводимом объекте. За счет этого повышается производительность труда и сокращается срок строительства.
Применение теории поточного строительства позволяет без графических построений определить некоторые основные показатели организации строительного производства, например: срок строительства; число составляющих производственных процессов и необходимое для их реализации число бригад; количество частных фронтов работ (захваток, участков).
Продолжительность ритмичного потока Т определяется по формуле:
где m - число частых фронтов работ (захваток);
n - количество бригад выполняющих трудовые процессы в потоке;
tp - период включения в работу частного потока (шаг потока).
Количество бригад может быть равно или больше количества трудовых процессов строительного потока. Это зависит от соотношения продолжительности работы бригады на одной захватке ti (ритм работы бригады) и шага потока tp.
Количество бригад, выполняющих работу i-го процесса в потоке определяется по формуле:
Величину шага потока tp в разноритмичном потоке принимают равной минимальному значению продолжительностей работ бригад на одной захватке t min.
Расчет параметров разноритмичного строительного потока
Рассчитать параметры и определить продолжительность выполнения потока работ на строительстве пяти однотипных жилых домов, если продолжительность выполнения работ (в днях) на каждом из них соответственно равна:
земляные работы ………………...2n монтаж фундамента ….………….2n возведение коробки ..…………….8n устройство кровли ……………….2n плотнично-слесарные работы …..8n отделочные работы ...…………10n;
Построить календарный график производства работ в виде циклограммы и линейного графика. Рассчитать, как изменится продолжительность и основные параметры строительного потока, если каждый дом разбить на две захватки.
Выполнение задания следует начать с расчета продолжительностей работ в соответствии с полученным вариантом. Как отмечалось ранее, в примерах расчета число «n» принято равным одиннадцати. Тогда, с учетом технологической последовательности выполнения работ, получим следующую картину затрат времени по каждому дому:
земляные работы ………………22 дня; монтаж фундамента ….………….22 дня; возведение коробки ..…………….88 дней; устройство кровли ……………….22 дня; плотнично-слесарные работы …..88 дней; отделочные работы ...……………110 дней.
На первом этапе расчетов в качестве захватки (частного фронта работ) условимся принять один дом. Таким образом, число захваток m = 5.
Количество трудовых процессов (работ), входящих в строительный поток равно 6.
Период включения в работу (шаг потока) tp примем равным минимальному значению продолжительностей работ бригад на одной захватке, т.е. tp = 22 дня.
Таким образом, по формуле (2) можно определить требуемое количество однотипных бригад для каждого трудового процесса проектируемого потока:
земляные работы ………………...1 бригада; монтаж фундамента ….………….1 бригада; возведение коробки ..…………….4 бригады; устройство кровли ……………….1 бригада; плотнично-слесарные работы …..4 бригады; отделочные работы ...……………5 бригад.
То есть, для осуществления строительства указанных домов требуется всего 16 бригад рабочих различных специальностей.
Для определения продолжительности рассчитываемого строительного потока воспользуемся формулой (1):

График производства работ при строительстве поточным методом пяти однотипных жилых домов представим в виде циклограммы (рисунок 1.1) и линейного календарного графика (рисунок 1.2).

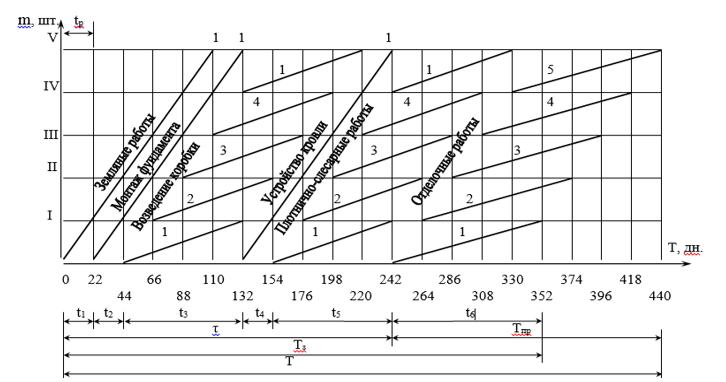

Основные параметры строительного потока могут быть определены графическим методом. Так, на циклограмме (рисунок 1.1) наглядно показаны продолжительности работ на частных фронтах работ t1, t2, ..., t6; период включения в работу частного потока (шаг потока) tp; продолжительность строительного потока T; число рабочих процессов; число бригад n; число захваток m. Кроме того, циклограмма позволяет определить период развертывания потока τ = 242 дня, период выпуска готовой продукции Tпр.=198 дней, производственный цикл – время, в течение которого на захватке ведутся работы до момента получения первой готовой продукции Tз= 352 дня.
Переходим к выполнению второй половины задания 1. Рассчитаем, как изменится продолжительность и основные параметры строительного потока, если каждый дом разбить на две захватки.
В этом случае мы получим вместо пяти захваток – десять (m = 10), а продолжительность работ на каждой захватке уменьшится вдвое:
земляные работы ………………11 дней; монтаж фундамента ….………….11 дней; возведение коробки ..…………….44 дня; устройство кровли ……………….11 дней; плотнично-слесарные работы …..44 дня; отделочные работы ...……………55 дней.
1, 2, …, 5 – номера бригад Рисунок 1.1 - Циклограмма строительства поточным методом пяти однотипных жилых домов
Рисунок 1.2 - Линейный календарный график строительства поточным методом пяти однотипных жилых домов
Количество работ, входящих в строительный поток осталось тем же. В связи с тем, что минимальное значение продолжительности работы бригады на одной захватке уменьшилось в два раза, период включения в работу (шаг потока) tp становится равным 11 дням.
Таким образом, расчетное количество однотипных бригад для каждого трудового процесса останется неизменным:
То есть для осуществления строительства указанных домов общее количество бригад рабочих различных специальностей останется прежним n = 16.
Следовательно, при неизменном объеме строительства и количестве исполнителей трудовых процессов увеличение числа захваток в два раза позволяет сократить продолжительность строительного потока на 165 дней.
Сокращение продолжительности строительства в данном случае происходит за счет более тесной увязки частных и специализированных потоков, входящих в состав объектного потока.
