II. Методические указания к решению практических задач в строительной отрасли


4. Расчетный метод увязки неритмичных потоков

Расчетным методом осуществить технологическую увязку неритмичных специализированных потоков, входящих в объектный поток по возведению шестиэтажного общественного здания. В качестве захватки рекомендуется принять один этаж общественного здания (m = 6). Определить основные параметры строительного потока, если продолжительности времени работы бригад на частных фронтах имеют следующие значение (таблица 4.1):

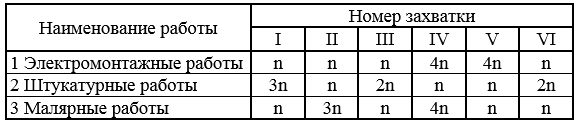

Таблица 4.1 - Продолжительность различных работ на захватках

Рассчитаем продолжительности работ на захватках в соответствии с вариантом задания. Полученные данные сведем в таблицу 4.2, учитывая при этом технологическую последовательность работ.

Таблица 4.2 - Результаты расчета продолжительностей работ на захватках по варианту задания

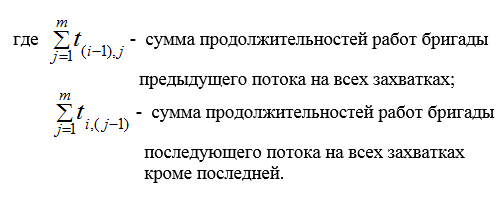

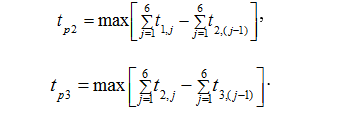

При построении циклограммы проектируемого неритмичного потока (рисунок 4.1) вначале следует выполнить графическое изображение первого специализированного потока. Для того, чтобы следующая бригада не простаивала в ожидании, когда предыдущая бригада освободит фронт работ, период включения в работу последующего потока tр должен быть принят максимальным из полученных расчетах значений:

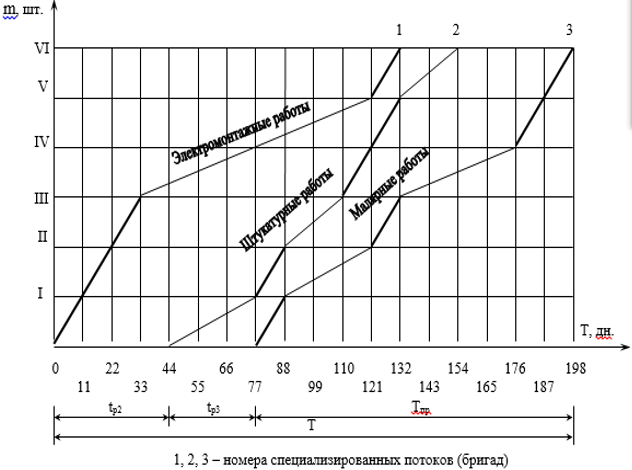

Рисунок 4.1 - Циклограмма неритмичного потока

Таким образом, периоды включения в работу бригад второго и третьего потоков соответственно равны:

Расчет периода включения в работу бригады последующего потока относительно предыдущего удобно выполнить в табличной форме (таблица 4.3):

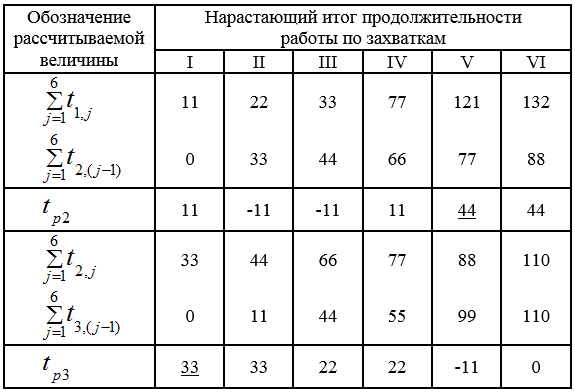

Таблица 4.3 - Расчет периодов включения в работу потоков

Как следует из результатов расчета, период включения в работу бригады второго потока следует принять равным 44 дням. Период включения в работу третьего потока равен 33 дням.

С учетом полученных данных закончим построение циклограммы (рисунок 4.1) и определим основные параметры полученного графика неритмичного потока.

Общую продолжительность работ можно определить расчетным методом по формуле:
